Tato agenda slouží k rychlé analýze nákladů z pohledu:
Vysvětlivky znaků:
Žlutý trojúhelník s vykřičníkem - všechno zboží není ještě vyfakturováno.

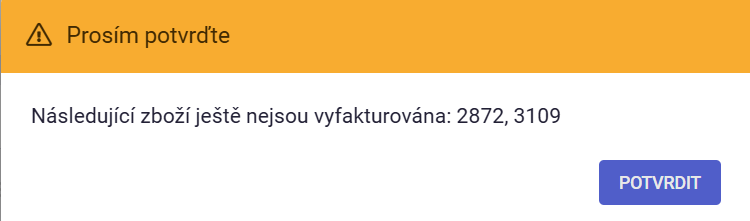

Tato kontrola identifikuje zboží, u kterého dosud neproběhla fakturace. Postupuje následovně:
Systém ověřuje, zda existuje záznam práce k danému zboží a zároveň pokud má tento záznam přiřazený účetní doklad, je považován za fakturovaný a nezahrnuje se do výsledku.
Kontrolují se pohyby zásob a porovnává se jejich datum s datem účetního dokladu. Pokud je skladový pohyb před tímto datem nebo ve stejný den, je považován za již fakturovaný a nezahrnuje se do výsledku.
Výstupem je seznam ID zboží, u kterých:
Zelené kolečko s fajfkou - všechno zboží je již vyfakturováno.
Přehled slouží k rychlé analýze finančního stavu projektu a můžeme zde nalézt:
Tento oddíl slouží k zobrazení všech objednávek spojených s konkrétní dávkou, objednávkou nebo projektem.
Tento oddíl slouží k zobrazení všech nákladů spojených s konkrétní dávkou, objednávkou nebo projektem. Zde jsou podrobně zobrazeny všechny náklady, které byly vynaloženy v rámci dané položky, což může zahrnovat materiál, práci, kooperace, dopravu a další výdaje.
Tento oddíl zahrnuje podrobné kalkulační rozložení daného výrobku podle jednotlivých složek nebo komponent, ze kterých je sestavena výrobní dávka.
Tento oddíl se zaměřuje na podrobný rozpis nákladů spojených s materiálem, což znamená, že rozebírá jednotlivé položky nákladů, které byly vynaloženy na materiál v rámci daného projektu nebo činnosti. Celková hodnota uvedená v tomto oddíle je shodná s hodnotou uvedenou v přehledu souhrnného nákladu na záložce "Souhrn", což zajišťuje konzistenci a přesnost v prezentaci nákladů.
Jedná se o souhrnný přehled nákladů na hodnotu práce, které zahrnují náklady spojené s pracovními činnostmi a kooperací. Tyto náklady se vztahují k pracovní síle a spolupráci s externími subjekty nebo partnery. Celkový součet nákladů spojených s daným pracovištěm je k dispozici na záložce "Souhrn" v části Přehledy shrnutí nákladů.

Časové odhady slouží k porovnání normovaných hodin (tj. hodin, které byly stanoveny na základě standardů nebo plánů pro danou práci) se skutečně vynaloženými hodinami (tj. hodinami, které byly reálně použity při provádění konkrétní činnosti na pracovišti). Tento přehled umožňuje vyhodnotit efektivitu práce a případné odchylky mezi plánovanými a skutečnými náklady na čas.
Blok [h] se počítá jako součin koeficientu z tabulky cost_analysis_transitive_receives (catr) a odhadu z tabulky goods_block_capacity_estimates.
Norma [h] se počítá jako součin catr koeficientu a standardního času na dávku, který se určuje ze záznamů batch_work_evidence (BWE) a standard_time_operations_v (TPO) podle vzorce:
(BWE.count × TPO.standard_time_per_unit_mins + TPO.standard_time_per_batch_mins) × CATR.koeficient
(počet ks na dávce * standardní čas na operaci + standardní čas na dávku) * catr koeficiet
Zaznamenáno [h] se vypočítá jako délka trvání záznamu práce (BWE.duration_minutes / 60) vynásobená catr koeficientem.
Tento oddíl obsahuje jmenný seznam všech dokladů, které jsou spojené s daným projektem. Zde jsou uvedeny všechny účetní dokumenty, které se vztahují k projektu.
